مشروع استصلاح وزراعة ٤٨٥ ألف فدان بتوشكي

  • موقع المشروع:

    - منطقة توشكي جنوب أسوان بحوالي ٢٢٥ كيلو متر .

  • مساحة المشروع:

     - ٤٨٥ ألف فدان.

  • الموقف التنفيذي للمشروع:

-تم زراعة ٣٠ ألف فدان قمح خلال أول ٣ أشهر من بداية المرحلة الأولى وجاهز للزراعة حوالي ١٠٠ ألف فدان وجاري تجهيز ١٠٠ ألف فدان أخرى بنهاية العام الجاري.

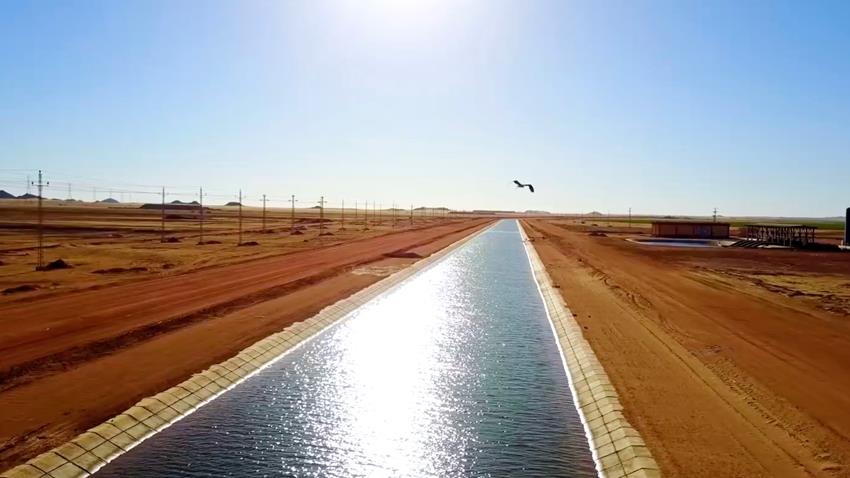

- تم حفر وتبطين ترع بإجمالي طول ١٩,٨ كم وجاري حفر ترع بطول ١٨,٢ كم.

- تم إنشاء عدد (٥٢) محطة طلمبات تضم (٢١٩) طلمبة لضخ المياه لأجهزة الري المحوري وجاري إنشاء عدد (٤٧) محطة أخرى تضم عدد (٢٣٩) طلمبة فيكون عدد المحطات (٩٩) محطة تضم عدد (٤٥٨) طلمبة كما تم تنفيذ عدايات خطوط مواسير شبكات الري والترعه المغذية بإجمالي (١١) عداية.

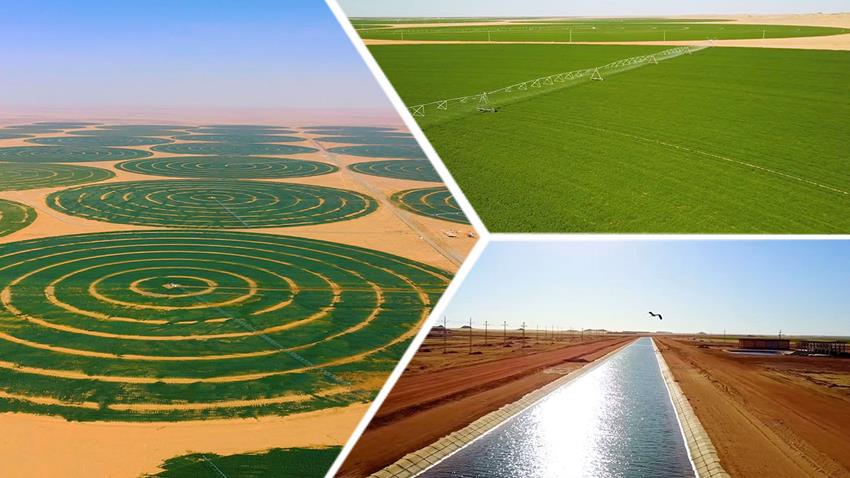

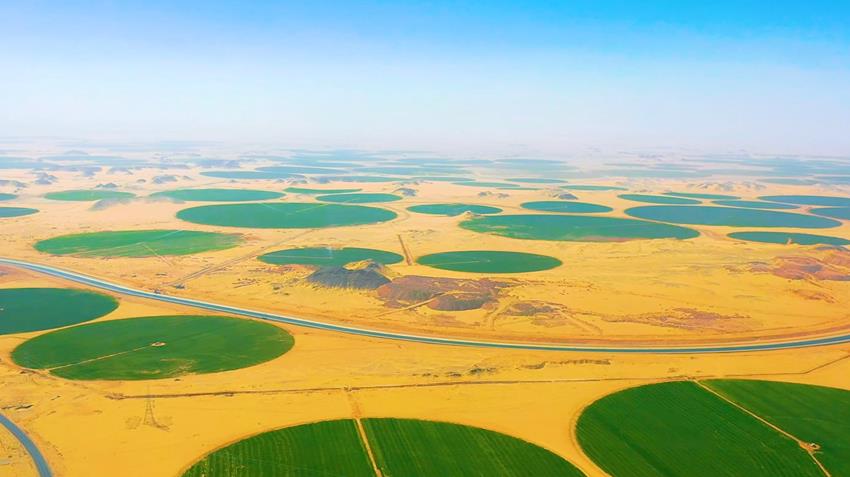

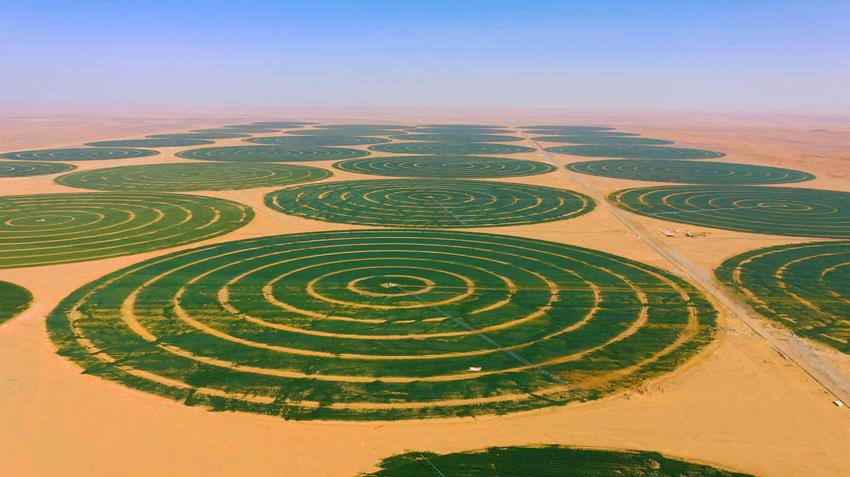

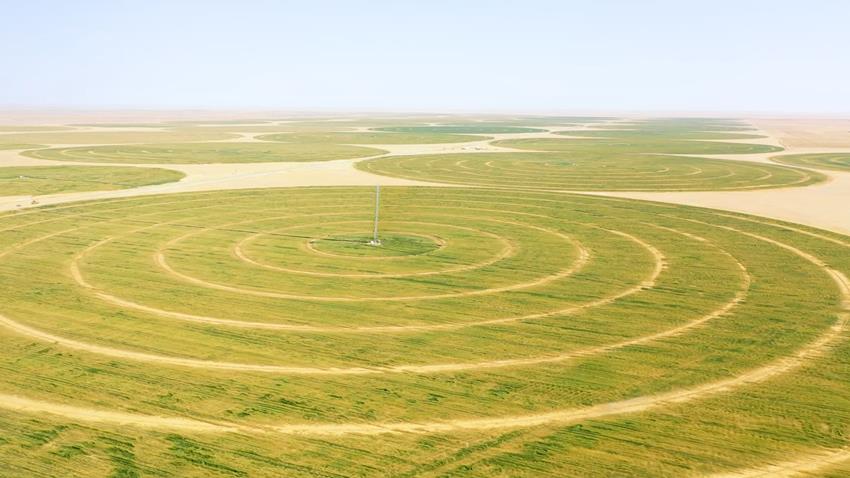

- مد شبكات ري بإجمالى أطوال ٤٢٠ كم (بأقطار تترواح من ١٨٠ مم إلى ١٢٠٠ مم) إضافة إلى ٦٧٠ كم جاري تنفيذها لتصل أطوال شبكة الري إلى ١٠٩٠ كم.

- تم تنفيذ جميع أعمال الكهرباء لتغذية محطات الطلمبات وأجهزة الري المحوري متمثلة فى عدد (٢٩٠٧) برج هوائى بإجمالى ٦٥٠ كم هوائيات - عدد (٨) موزع جهد متوسط - عدد (٩١) كشك توزيع لتحويل الجهد المتوسط إلى جهد منخفض.

- تم إنهاء ٤١٥ كم من شبكات الطرق الرئيسية والمدقات ويتم حاليًا تنفيذ ٦٧٧ كم أخرى.

من إجمالي ١٠٩٢ كم المستهدفة.

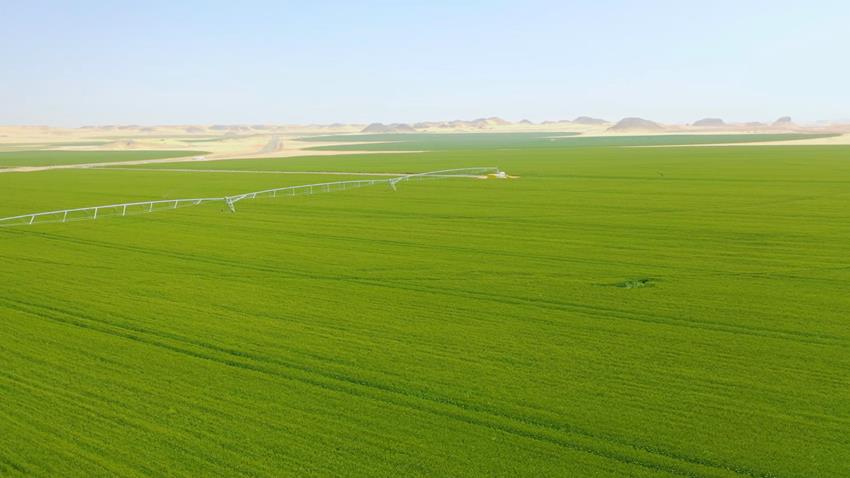

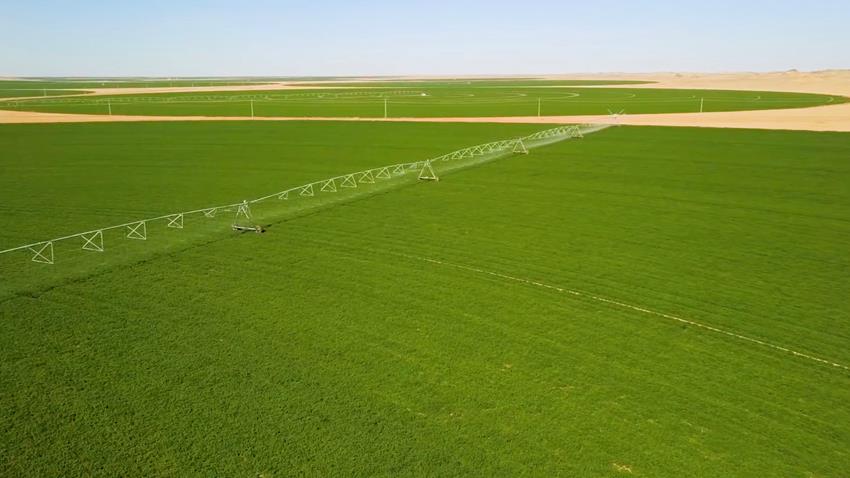

- توريد وتركيب وتشغيل عدد (٤٩٧) جهاز ري محوري بمناطق الأسبقية العاجلة واستكمالها لتصل لنحو (٨٠٠) جهاز للمرحلة الأولى.

Icon
Icon
Icon
زراعـــــــــــــــــة يناير ٢٠٢١

مشروع استصلاح وزراعة ٤٨٥ ألف فدان بتوشكي

  • موقع المشروع:

    - منطقة توشكي جنوب أسوان بحوالي ٢٢٥ كيلو متر .

  • مساحة المشروع:

     - ٤٨٥ ألف فدان.

  • الموقف التنفيذي للمشروع:

-تم زراعة ٣٠ ألف فدان قمح خلال أول ٣ أشهر من بداية المرحلة الأولى وجاهز للزراعة حوالي ١٠٠ ألف فدان وجاري تجهيز ١٠٠ ألف فدان أخرى بنهاية العام الجاري.

- تم حفر وتبطين ترع بإجمالي طول ١٩,٨ كم وجاري حفر ترع بطول ١٨,٢ كم.

- تم إنشاء عدد (٥٢) محطة طلمبات تضم (٢١٩) طلمبة لضخ المياه لأجهزة الري المحوري وجاري إنشاء عدد (٤٧) محطة أخرى تضم عدد (٢٣٩) طلمبة فيكون عدد المحطات (٩٩) محطة تضم عدد (٤٥٨) طلمبة كما تم تنفيذ عدايات خطوط مواسير شبكات الري والترعه المغذية بإجمالي (١١) عداية.

- مد شبكات ري بإجمالى أطوال ٤٢٠ كم (بأقطار تترواح من ١٨٠ مم إلى ١٢٠٠ مم) إضافة إلى ٦٧٠ كم جاري تنفيذها لتصل أطوال شبكة الري إلى ١٠٩٠ كم.

- تم تنفيذ جميع أعمال الكهرباء لتغذية محطات الطلمبات وأجهزة الري المحوري متمثلة فى عدد (٢٩٠٧) برج هوائى بإجمالى ٦٥٠ كم هوائيات - عدد (٨) موزع جهد متوسط - عدد (٩١) كشك توزيع لتحويل الجهد المتوسط إلى جهد منخفض.

- تم إنهاء ٤١٥ كم من شبكات الطرق الرئيسية والمدقات ويتم حاليًا تنفيذ ٦٧٧ كم أخرى.

من إجمالي ١٠٩٢ كم المستهدفة.

- توريد وتركيب وتشغيل عدد (٤٩٧) جهاز ري محوري بمناطق الأسبقية العاجلة واستكمالها لتصل لنحو (٨٠٠) جهاز للمرحلة الأولى.
